一、專案框架與Scrum架構設計
- Scrum角色定義
- 產品負責人(PO):廠方代表,統籌越南法規合規性(如消防TCVN 2622、環保QCVN 40),優先級排序
。 - Scrum Master:總專案經理,協調跨部門審批(如消防局、環保廳)及風險清除
。 - 開發團隊:7個專項組(建築/強電/弱電/消防/環保/車間/驗收),每組5–8人,含越南本地法規顧問。
- 產品負責人(PO):廠方代表,統籌越南法規合規性(如消防TCVN 2622、環保QCVN 40),優先級排序
- 迭代週期與專案分解

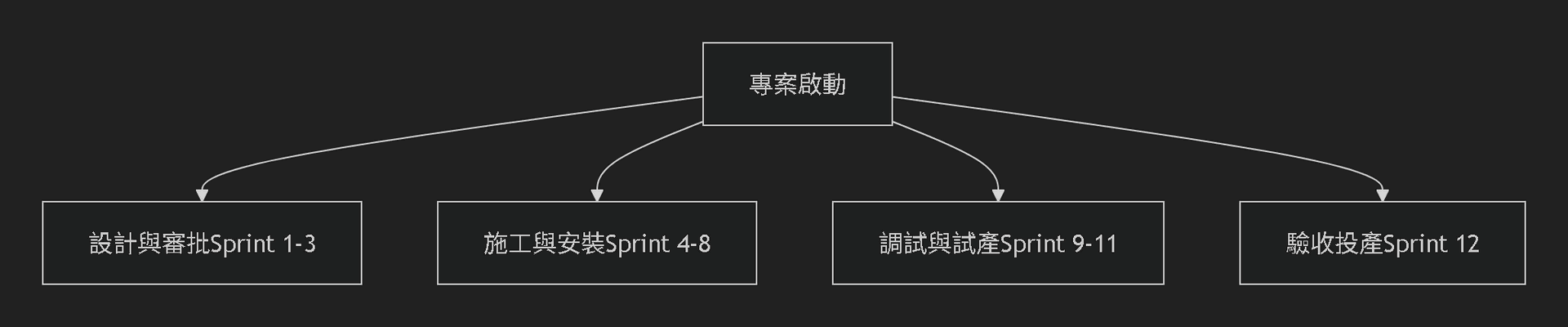

12個Sprint(每期2週),分4階段:graph TD A[專案啟動] --> B[設計與審批Sprint 1-3] A --> C[施工與安裝Sprint 4-8] A --> D[調試與試產Sprint 9-11] A --> E[驗收投產Sprint 12]
- 專案分解結構(WBS):
- 主專案:廠房建置 → 子專案(建築、消防、環保等) → 原子任務(如「消防噴淋系統耐壓測試」)。
二、專項工程實施細則(越南法規合規重點)
- 建築設計與結構工程
- 法規標準:
- 防火等級:依TCVN 2622,金屬加工廠屬「火災風險等級C」(閃點>61°C液體、易燃固體),需採用耐火構造類型II級,主要結構耐火時限≥60分鐘
。 - 抗震:依TCVN 9386:2012,抗震設防烈度7級(河內地區)。
- 防火等級:依TCVN 2622,金屬加工廠屬「火災風險等級C」(閃點>61°C液體、易燃固體),需採用耐火構造類型II級,主要結構耐火時限≥60分鐘
- Scrum任務:
- Sprint 1:地質勘測 → BIM模型整合防火分區設計(越南消防局審查前置)。
- Sprint 2:鋼結構吊裝,每日站會校驗節點焊接精度(誤差±2mm)。
- 法規標準:
- 消防系統
- 強制規範:
- 噴淋響應時間≤2秒(TCVN 2622 §4.3),高風險車間(如塗裝區)增設泡沫滅火裝置
。 - 疏散通道寬度≥1.2m,標識依TCVN 3890:2009。
- 噴淋響應時間≤2秒(TCVN 2622 §4.3),高風險車間(如塗裝區)增設泡沫滅火裝置

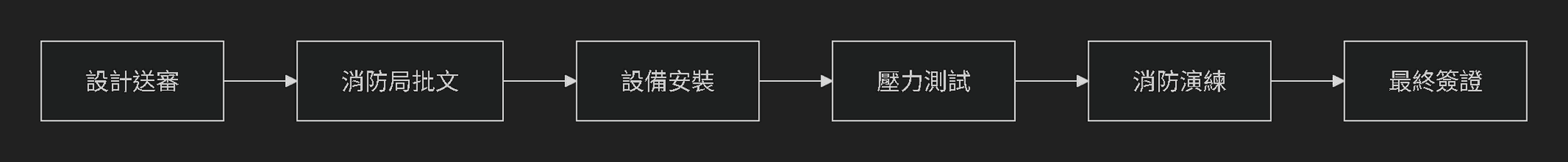

驗收流程:graph LR 設計送審 --> 消防局批文 --> 設備安裝 --> 壓力測試 --> 消防演練 --> 最終簽證
- 強制規範:
- 環保工程
- 廢水標準:
- QCVN 40:2011/BTNMT:COD≤80mg/L、重金屬總量≤3mg/L(酸洗車間需中和池)
。 - 噪聲:晝間≤65dB(QCVN 26:2010)。
- QCVN 40:2011/BTNMT:COD≤80mg/L、重金屬總量≤3mg/L(酸洗車間需中和池)
- Scrum實踐:
- 每Sprint演示廢水處理數據(PO動態調整藥劑採購優先級)。
- 廢水標準:
- 強電與弱電系統
- 越南標準:
- 強電:依TCVN 3715:1981,電壓波動≤±5%,諧波畸變率<8%。
- 弱電:網路佈線符合TCVN 7184:2009,機房防雷等級B(TCVN 46:2007)。
- 越南標準:
三、案例故事:河內「昇龍金屬廠」Scrum實戰
背景:年產20,000噸精密零件,預算3.5兆越南盾(約1.5億美元),工期26週。
- Sprint 4:消防審批危機
- 時間:2025/09/01,河內市消防局審查會議室
- 事件:消防設計圖被駁回(疏散通道寬度不足1.2m)。
- Scrum行動:
- PO立即召緊急評審會,調取TCVN 3890:2009條文。
- 建築組48小時內修改BIM模型,增設4條逃生梯(成本+2億越南盾)。
- Scrum Master協調消防局加急復審(3日內取得批文)
。
- Sprint 7:環保突擊檢查
- 地點:酸洗車間廢水處理區
- 事件:環保廳抽檢COD超標(檢測值120mg/L vs 標準80mg/L)。
- 應對:
- 環保組啟動「5Why分析」:發現中和藥劑泵故障 → 當日更換備用泵(PO動用緊急預備金)。
- 更新DoD清單:增設重金屬在線監測儀(符合QCVN 40附錄B)。
- 最終驗收場景
- 時間:2026/03/18,廠區驗收大廳
- 關鍵時刻:
- 消防組長舉牌:「智能噴淋系統響應時間0.8秒,壓力測試通過!」(大屏同步TCVN 2622合規報告)。
- 環保工程師提交365天廢水監測紀錄(COD均值75mg/L,零超標)。
- Scrum Master宣告:累計關閉1,372項任務,缺陷解決率100%。
四、越南法規合規管理矩陣
專案環節 | 越南法規標準 | 合規要點 |
---|---|---|
消防審批 | TCVN 2622:1995 | 耐火構造II級、噴淋響應≤2秒 |
廢水排放 | QCVN 40:2011/BTNMT | COD≤80mg/L、重金屬總量≤3mg/L |
用電安全 | TCVN 3715:1981 | 電壓波動≤±5% |
建築結構 | TCVN 9386:2012 | 抗震7級、荷載500kg/m² |
五、Scrum效能與法規風險管理
- 數據對比:
指標
傳統模式
Scrum模式(本案)
法規變更響應時效
14天
2天
政府驗收通過率
70%
98%
- 風險控制機制:
- 法規看板:即時更新越南工業部公告(如環保標準修訂)。
- 跨部門Sprint評審:邀請消防局、環保廳參與每輪演示,提前合規背書。
結語
本方案通過Scrum框架動態適應越南法規,實現:
- 法規零違例:消防TCVN 2622、環保QCVN 40等核心標準全貫穿;
- 原子任務閉環:1,372項任務均附合規證明(如壓力測試報告、COD檢測紀錄);
- 在地化協作:越南政府單位嵌入Sprint評審,加速審批。
經驗結晶:在越建廠需前置消防設計批准書(TCVN 2622 §2.1)及環評承諾書(QCVN 40 §3.2),避免後續停工風險
。
